Đồng Nai đặt mục tiêu bàn giao mặt bằng các dự án truyền tải giải tỏa công suất NMĐ Nhơn Trạch 3 và Nhơn Trạch 4 trước ngày 15/6

 Thứ năꦬm, 22/5/2025 | 04:21 GMT♕+7
Ngày 21/5/2025, Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long, Ủy viên Thường trực Ban Chỉ đạo nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng (Ban Chỉ đạo) chủ trì cuộc họp nhằm tháo gỡ vướng mắc liên quan đến công tác giải phóng mặt bằng các dự án lưới điện truyền tải giải tỏa công suất cho Dự án Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4.
Tham dự cuộc họp có đại diện Văn phòng Chính phủ, Văn phòng Ban Chỉ đạo, các Bộ, ngành liên quan và lãnh đạo các đơn vị của Bộ Công Thương; Lãnh đạo Tập đoàn Điện lực Việt Nam (EVN). Về phía tỉnh Đồng Nai có ông Dương Minh Dũng – Phó Chủ tịch UBND tỉnh (họp trực tuyến). Về phía EVNNPT có ông Bùi Văn Kiên – Phó Tổng giám đốc, đại diện Ban QLDA các công trình điện miền Nam, Ban QLDA Truyền tải điện, Ban Quản lý xây dựng của EVNNPT.

Các đại biểu tham dự cuộc họp tại trụ sở Bộ Công Thương

Báo cáo tại buổi làm việc, Phó Tổng giám đốc EVNNPT Bùi Văn Kiên cho biết:  Để giải tỏa công suất cho 2 nhà máy điện trên, EVNNPT triển khai 4 dự án lưới điện. Đến nay, một dự án đã hoàn thành đưa vào sử dụng đảm bảo cho thử nghiệm và phát lên lưới của Nhà máy điện Nhơn Trạch 4, có 3 dự án còn vướng mắc, chủ yếu là mặt bằng. Riêng nhà máy điện Nhơn Trạch 3 đang sử dụng phát thử nghiệm qua đường dây đấu nối tạm do EVNNPT xây dựng. Đây là các dự án trọng điểm, có vai trò quan trọng trong việc giải tỏa công suất NMĐ Nhơn Trạch 3 và NMĐ Nhơn Trạch 4, tăng cường liên kết lưới, truyền tải công suất phục vụ phát triển kinh tế - xã hội các tỉnh khu vực phía Nam, trong đó có tỉnh Đồng Nai. Khi các dự án đi vào hoạt động sẽ góp phần đảm bảo an ninh năng lượng và tăng nguồn thu ngân sách cho địa phương. Tại cuộc họp, ông Bùi Văn Kiên - Phó Tổng giám đốc EVNNPT cảm ơn Ban Chỉ đạo Nhà nước, Bộ Công Thương, các bộ, ngành; Tỉnh ủy, UBND tỉnh Đồng Nai, Công an tỉnh Đồng Nai, cấp ủy, chính quyền, công an huyện Nhơn Trạch, Long Thành, cùng các sở, ngành trong thời gian quan đã hỗ trợ tối đa mặt bằng để các đơn vị đẩy nhanh thi công các dự án. Tuy nhiên, để đáp ứng tiến độ dự án đề ra, trong thời gian tới rất cần sự chung sức, đồng lòng, ủng hộ của chính quyền và nhân dân tỉnh Đồng Nai để các dự án sớm được tháo gỡ mặt bằng nhằm đẩy nhanh tiến độ thi công.

Phó Tổng giám đốc EVNNPT Bùi Văn Kiên báo cáo và nêu các kiến nghị tại cuộc họp

Phát biểu tại buổi làm việc, Phó Chủ tịch UBND tỉnh Đồng Nai Dương Minh Dũng cho rằng: Thời gian qua, Đồng Nai đã tích cực chỉ đạo các đơn vị, địa phương đẩy nhanh công tác bồi thường,  và Nhơn Trạch 4. Đến thời điểm hiện tại, tỉnh đã hoàn thành bàn giao mặt bằng 2/3 công trình. Chỉ còn 1 công trình Đường dây 220kV Nhơn Trạch 3 - ТВА 500kV Long Thành còn 37/87 vị trí trụ đang tiếp tục vận động người dân bàn giao mặt bằng. Phó Chủ tịch UBND tỉnh Đồng Nai yêu cầu UBND huyện Nhơn Trạch và UBND huyện Long Thành tiếp tục vận động người dân bàn giao mặt bằng các vị trí trụ còn lại và hành lang lưới điện để đảm bảo cho thi công và kéo dây, phấn đấu hoàn thành trước ngày 15/6/2025. Trước mắt cần khẩn trương hoàn thành việc ban hành quyết định phê duyệt giá đất cụ thể, xác minh nguồn gốc đất; phê duyệt phương án bồi thường, hỗ trợ để chi trả tiền cho các hộ dân, ban hành thông báo thu hồi đối với các hộ dân còn lại... Thực hiện song song công tác bồi thường giải phóng mặt bằng theo quy định, kết hợp với vận động người dân bàn giao mặt bằng trước để chủ đầu tư thi công.

Phó Chủ tịch UBND tỉnh Đồng Nai Dương Minh Dũng phát biểu tại cuộc họp. Nguồn ảnh: Báo Đồng Nai

Lãnh đạo tỉnh Đồng Nai cũng đề nghị chủ đầu tư tiếp tục phối hợp với địa phương trong quá trình vận động người dân bàn giao mặt bằng các vị trí móng trụ còn lại. Chỉ đạo đơn vị thi công trụ, kéo dây ngay các vị trí móng trụ người dân đã đồng ý bàn giao mặt bằng. Phát biểu tại cuộc họp, Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long cho biết, Nhà máy điện Nhơn Trạch 3 sẽ phát thương mại tháng 8/2025, còn Nhà máy điện Nhơn Trạch 4 là tháng 11/2025. Đây là 2 dự án nguồn năng lượng quan trọng nhất trong năm 2025 sẽ đi vào vận hành, góp phần giảm áp lực cung ứng cho hệ thống điện quốc gia. Thời gian qua, được sự quan tâm chỉ đạo của Thủ tướng, sự ủng hộ và quyết liệt của địa phương và tích cực của chủ đầu tư, dự án đã và sắp hoàn thành. Tuy nhiên, các dự án đồng bộ lưới điện còn chậm, ảnh hưởng đến tiến độ chung của nhà máy điện, hiệu quả dự án.

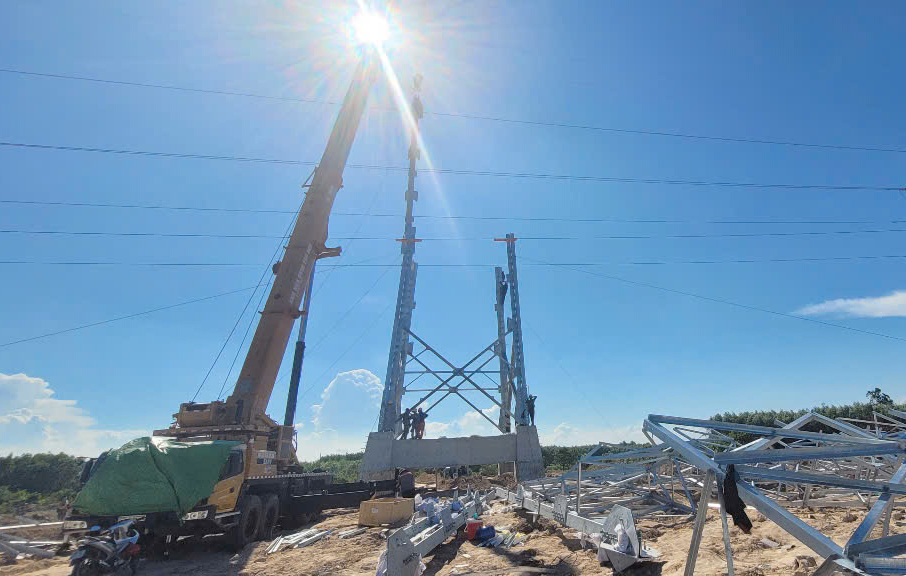

Thi công dựng cột Dự án đường dây 220kV NMĐ Nhơn Trạch 3 - TBA 500kV Long Thành

Thứ trưởng Bộ Công thương đề nghị tỉnh tiếp tục quan tâm, chỉ đạo sát sao các địa phương hoàn thành công tác giải phóng mặt bằng trước ngày 15/6/2025 như cam kết, để có mặt bằng thi công, góp phần đưa dự án về đích sớm nhất có t💛hể.
Phạm Hạnh
